プロジェクト管理
プロジェクト管理は、課題(イシュー)を単位にチームの開発・導入プロジェクトを進めるための機能です。スプリント、マイルストーン、カンバン、ガントチャートなど、アジャイル/ウォーターフォールのどちらの進め方にも対応しています。
プロジェクトを作る
- 左メニューの 「プロジェクト管理」 を開きます
- 左サイドバー「プロジェクト」の + から新規プロジェクトを作成します
- プロジェクト名と コード(例:
MIRAI)、説明を入力します
- 参加するメンバーを追加します
プロジェクトコードは課題キーの接頭辞になります。たとえばコードが MIRAI のプロジェクトでは、課題は作成順に MIRAI-1、MIRAI-2… と自動採番されます。採番はプロジェクトごとに独立しており、番号が再利用されることはありません。

左サイドバーには参加中のプロジェクトがコード付きで並びます。その下の 「全体」 セクションには、プロジェクトをまたいで使う ロードマップ・リソース・横断検索・通知・iCal が用意されています。
課題(イシュー)を管理する
画面右上の 「課題を追加 (F9)」 から課題を登録します。キーボードの F9 でも開けます。
課題の種類
- タスク: 通常の作業項目
- バグ: 不具合の報告と修正
- 機能: 新機能の要望・開発
- サブタスク: 親課題を分割した作業
ステータス
課題は 未対応 → 処理中 → レビュー → 完了 → 確認済 の順に進みます。
優先度
緊急 / 高 / 中 / 低 の4段階です。一覧では優先度がアイコンで表示されます。

一覧の上部では 全ステータス・全優先度・全担当者・全スプリント で絞り込めます。各課題には担当者、期日、スプリント、ストーリーポイント、進捗率(0〜100%)、マイルストーン、カテゴリ、ラベルを設定できます。ウォッチャー登録、添付ファイル、課題同士のリンク(関連・重複・ブロック)、依存関係(FS/SS/FF/SF)にも対応しています。
3つの表示モード
一覧の右上で リスト / カンバン / ガント を切り替えられます。

- リスト: 課題を表形式で確認・絞り込み

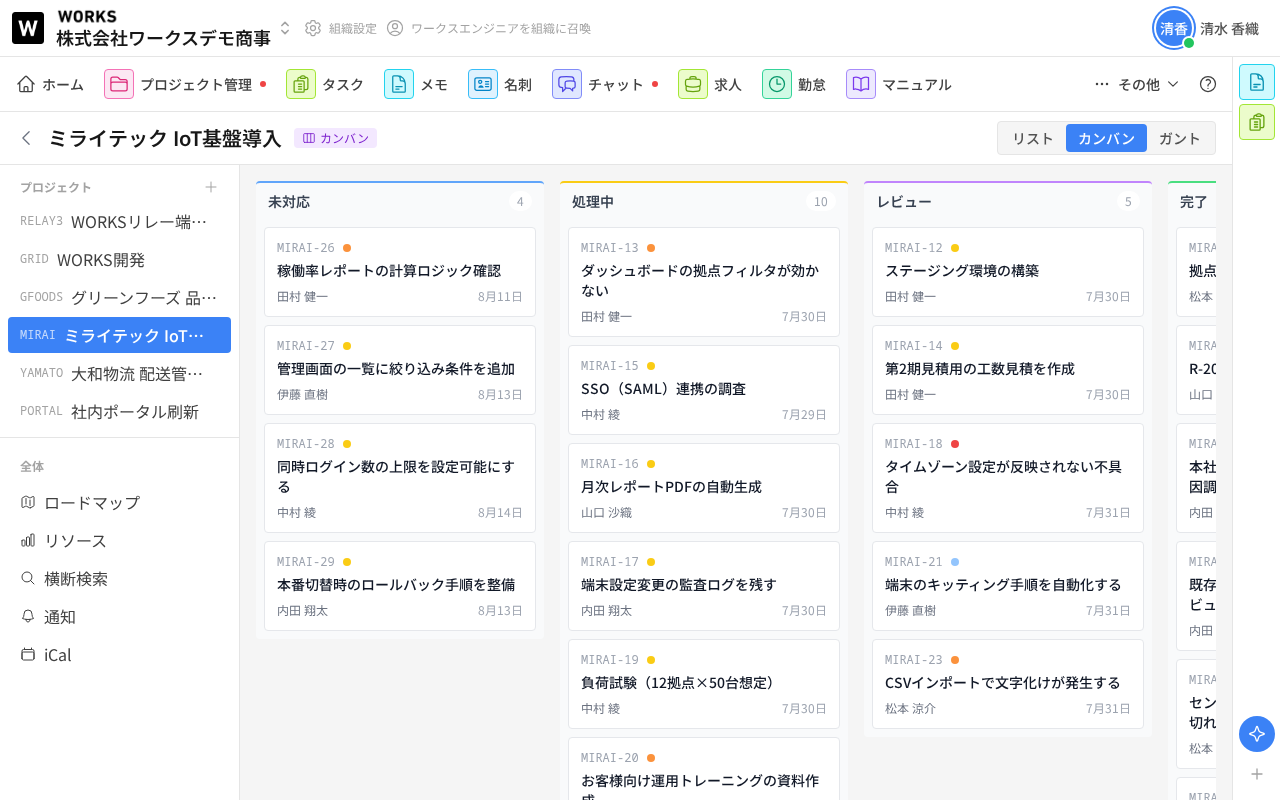

- カンバン: 未対応 / 処理中 / レビュー / 完了 の4列。カードをドラッグしてステータスを変更できます
- ガント: 開始日・期日をタイムラインで表示。バーをドラッグして日程を動かせます
注意: カンバンには「確認済」の列がありません。確認済にした課題はボードから消えるため、リスト表示で確認してください。
分析・横断機能
- バーンダウン: 直近30日の未完了課題数の推移をグラフ化します(課題の件数ベースです)
- ベロシティ: 終了したスプリントごとに、予定ストーリーポイントと完了ストーリーポイントを比較します
- ロードマップ: 組織内の全プロジェクトのマイルストーンを1本のタイムラインに並べます
- リソース: 月単位のヒートマップで、メンバーごとの課題の集中具合を確認できます
- 横断検索: 全プロジェクトの課題(タイトル・説明・課題キー)とコメントをまとめて検索します。よく使う条件は保存できます
- 通知: メンション、担当割当、コメント、状態変更、期日間近などを一覧で確認できます
- iCal: 自分が担当していて期日のある未完了課題を、カレンダーアプリに取り込めます
サービスデスクとの連携
サービスデスクのチケット詳細にある 「プロジェクト管理に課題を作成」 から、問い合わせをそのまま課題に変換できます。作成された課題はタイトルが [TKT] 〜 となり、チケット番号・問い合わせ元・本文が説明に転記され、優先度と担当者が引き継がれます。
注意: プロジェクト管理は月額300円(組織単位)の有料機能です。組織設定の「組織と機能」から有効化してください。
Markdown版
